Tehnologija izgradnje DYNAMIC visokokvalitetnog poda otpornog na habanje za velike površine

Ako želite napraviti dobar pod otporan na habanje (ili visokokvalitetni infiltracijski pod za stvrdnjavanje), morate se pozabaviti čvrstoćom betonske podloge, posebno ravnošću. Dobar pod otporan na habanje nije usko povezan samo s kvalitetom agregata otpornog na habanje. Potrebno je bolje tlo za podlogu. Ovaj rad ima za cilj da vam pruži najsveobuhvatniju i najkompletniju tehnologiju laserskog nivelisanja betona i podova otpornih na habanje. Sljedeći sadržaj predstavlja metode gradnje koje je sažela kompanija Shanghai Jiezhou Engineering & Mechanism Co., Ltd. na osnovu dugogodišnjeg iskustva u industriji. Za vašu referencu.

Proces izgradnje: obrada osnovnog sloja → postavljanje oplate u skladištu → dovod betona → popločavanje, vibriranje i zbijanje laserskom nivelacijom → rasipanje metalnog agregata → kalandriranje i vađenje mulja → poliranje → zalijevanje i sušenje → mehaničko rezanje i fugiranje spojeva.

Slika izgradnje laserske estrihe

Osnovni tretman
1. Prvo, smeće sa osnovnog sloja treba ukloniti i na površini osnovnog sloja ne smije biti nikakvog sitnog otpada.
2. Izdvojite lokalni izbočeni dio površine kako biste ujednačili površinsku kotu. Provjerite da li ravnost osnovnog sloja ispunjava standard unutar ± 2 cm od projektne kote kako biste osigurali debljinu betonske obloge.

Postavke predloška
Prvo, u skladu s položajem čeličnih stubova cijelog postrojenja, zahtjevima dizajna, pripremom oplate, smjerom kretanja vozila i građevinskim karakteristikama opreme za nivelisanje, formulira se pouzdana shema izlivanja konstrukcije. Kruta oplata će biti postavljena u području gradilišta. Oplata će biti posebna oplata izrađena od čeličnih profila, a gornji otvor oplate će biti podešen tako da bude ravan i ujednačen iznutra i izvana.

Postavi klizni sloj
Nakon postavljanja oplate, područje gradnje treba prekriti plastičnom folijom kako bi se osnovni sloj odvojio od betonske površine i formirao klizni sloj.

Vezna armaturna mreža
1. Armaturna mreža se obrađuje centraliziranim i unificiranim šaržiranjem na gradilištu, a nakon vezivanja transportuje na određeno mjesto za slaganje. Površina armature mora biti čista, bez prljavštine, hrđe itd. kako bi se osigurala kvaliteta sirovina. Armaturna mreža mora biti potpuno vezana, a razmak i veličina moraju ispunjavati zahtjeve dizajna i specifikacije. Nakon vezivanja, provjerite armaturnu mrežu da li je zaštitni sloj dovoljan, da li je vezivanje čvrsto i da li ima labavosti.
2. Prije izlivanja betona, radnici ga moraju postaviti na određeno mjesto. Veličina armaturne mreže je 3M × 3m.

Puštanje u rad laserskog nivelatora

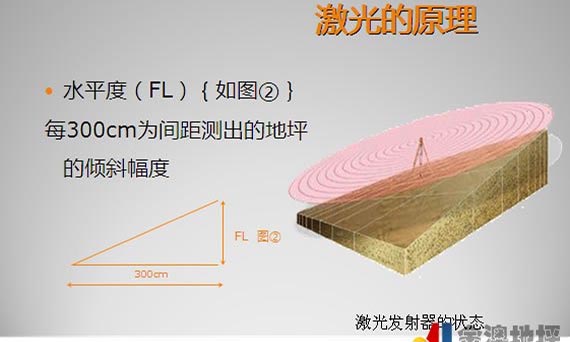

Prije izlivanja betona, laserski nivelator treba deblokirati. Postavite i nivelišite laserski odašiljač, te podesite nivo i visinu glave za nivelisanje mašine za nivelisanje betona prema prenesenom signalu kako bi se uskladila sa visinom betonske podloge. Istovremeno, podesite visinsku razliku na oba kraja glave za nivelisanje unutar 0,5 mm. Prije gradnje velikih razmjera, prvo koristite opremu za probnu proizvodnju i provjerite da nema grešaka.

Izlivanje betona
1. Treba koristiti komercijalni beton. Upotrebljive karakteristike komercijalnog betona moraju ispunjavati zahtjeve relevantnih specifikacija, a slijeganje betona u oplatu mora se kontrolirati na 160-180 mm.
2. Beton se mora polagati od kraja na uredan način. Prilikom izlivanja betonske smjese u oplatu, rasterećenje treba biti koncentrirano i sporo, a virtualna debljina treba biti oko 2 cm veća od oplate. Po potrebi, materijal se treba smanjiti ili dopuniti, a vertikalni i horizontalni dijelovi moraju ispunjavati zahtjeve. Beton se mora polagati kontinuirano bez prekida.

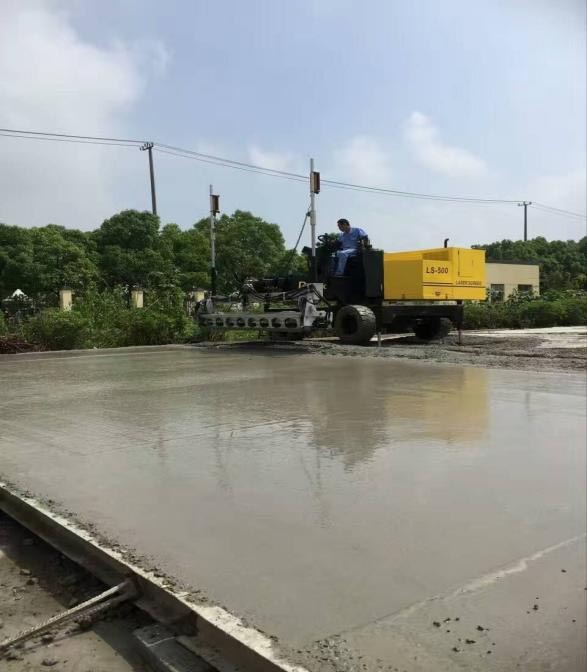

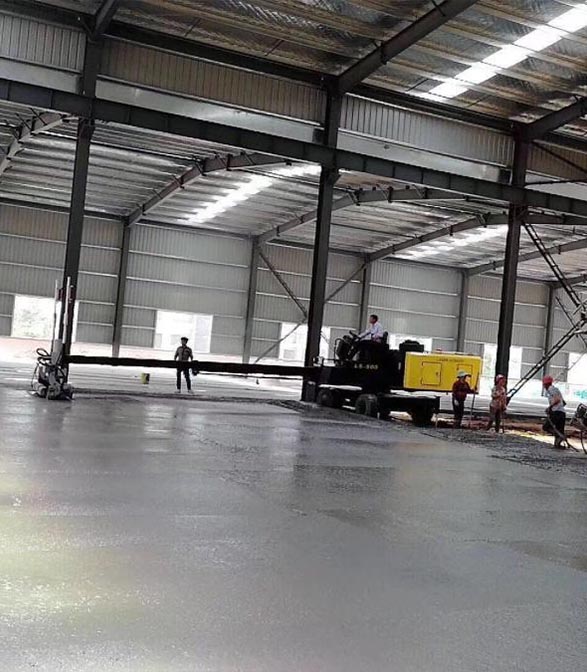

3. Nakon što se beton izlije, hrpe betona treba grubo ručno nivelirati unutar efektivnog dometa teleskopske ruke mašine za nivelisanje, a zatim se vibriranje, zbijanje i nivelisanje moraju izvršiti istovremeno pomoću laserske mašine za nivelisanje. U procesu nivelisanja, uzmite jedan smjer kao princip i polagajte ih unazad od unutra prema van korak po korak.
4. Područja gdje se ne može izvesti mehanička konstrukcija, kao što su uglovi i čelični stubovi, moraju se ručno zbiti i poravnati.

Podna konstrukcija otporna na habanje
Prije početnog vezivanja betona, pločasta gleterica treba koristiti za grubo malterisanje dok se tečna masa ne iscijedi, a učvršćivač se ravnomjerno rasporedi po površini betona. Nakon što učvršćivač upije određenu količinu vode, treba započeti brušenje; Nakon grubog brušenja, treba nanijeti drugi sloj učvršćivača, a količina materijala treba biti 1/3 one iz prethodnog postupka. Tokom brušenja treba vršiti unakrsno brušenje i nije dozvoljeno propuštanje brušenja.

Zbijanje i poliranje lopaticom
1. Nakon laserskog nivelisanja, beton treba podići i završno obraditi gleterom prije i nakon početnog stvrdnjavanja. Operacija gleterisanja disk brusilice treba se izvoditi više puta u zavisnosti od stvrdnjavanja površinskog sloja. Brzina rada mehaničkog gleterisanja treba se prilagoditi u skladu sa stvrdnjavanjem betonske podloge, a operacija mehaničkog gleterisanja treba se izvoditi vertikalno i horizontalno.

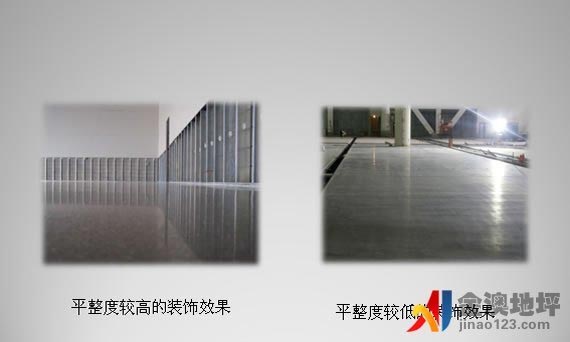

2. Prije konačnog podešavanja, zamijenite disk brusilice kao oštricu i podesite ugao za brušenje i poliranje. Općenito, poliranje se izvodi više od 2 puta kako bi se postigao ujednačen sjaj poda.

Prorez:Spojevi se moraju rezati 2-3 dana nakon izgradnje površinskog sloja otpornog na habanje. Spojevi se moraju rezati mokrim postupkom, debljine 5 cm i dubine ne manje od 1/3 debljine betona. Spojevi moraju biti ravni i lijepi.

Sušenje: Nakon što se beton polira, treba ga prekriti folijom i zalijevati vodom radi sušenja. Tokom perioda sušenja, kada čvrstoća betona površinskog sloja ne dostigne 1,2 MPa, niko ne smije hodati po njemu.

Zaptivanje
1. Nakon što se pod suši dvije sedmice, temeljito očistite spoj i uklonite sve rastresite čestice i prašinu sa spoja.
2. Za popunjavanje spoja uzrokovanog skupljanjem treba koristiti poliuretanski zaptivač sa dugotrajnom elastičnošću i brzim stvrdnjavanjem.

Kontrolne mjere
1. Materijali korišteni na gradilištu moraju biti predmet prijema na gradilištu i moraju se složiti na određeno mjesto nakon što prođu prijem. Imajte na umu da materijali sa zahtjevima za vodootpornost moraju poduzeti odgovarajuće mjere protiv vlage i kiše.
2. Obezbijediti iskusno osoblje za upravljanje gradnjom i vješte građevinske operatere. Prije početka gradnje, relevantno osoblje će biti organizovano za provođenje tehničkih uputa o pravilnoj upotrebi građevinskih mašina i alata i kontroli ključnih procesa, kako bi se osiguralo da je građevinsko osoblje vješto u radu svakog procesa.
3. Građevinske mašine i alati moraju ispunjavati zahtjeve, biti u dobrom stanju i imati pripremljene neke rezervne važne instrumente.
4. Okolina gradilišta mora se održavati čistom i urednom kako bi se spriječilo zagađenje tla prašinom i drugim sitnim česticama.
5. Džepovi, smeće i ostali otpadni materijali ostavljeni na gradilištu moraju se uklanjati svaki dan kako bi se osiguralo da je gradilište očišćeno nakon rada. U slučaju otpadnih specijalnih materijala, metoda tretmana mora biti u skladu sa zahtjevima za tretman specijalnih materijala.

Konačno, pored strogog pridržavanja gore navedenih procedura, dobar pod otporan na habanje također zahtijeva koordinaciju i saradnju između betona i poda otpornog na habanje.
Osnovana 1983. godine, kompanija Shanghai Jiezhou Engineering & Mechanism Co., Ltd. fokusira se na istraživanje i razvoj, proizvodnju i prodaju mašina u oblasti betonskih podova. Laserske mašine za ravnanje, električne gleterice, mašine za rezanje, vibro ploče, nabijači i druge mašine koriste najnoviju tehnologiju i kupci su ih veoma pohvalili.
Ima kupce u više od 100 zemalja širom svijeta i lider je u industriji. Ako imate bilo kakvih pitanja, možete pozvati DYNAMIC i mi ćemo vam pružiti svesrdnu uslugu!


Vrijeme objave: 24. avg. 2022.
